Цель и задачи проведения этапа: Проверка практических навыков и оценка уровня профессиональной подготовки персонала бригад по обслуживанию распределительных электрических сетей 0,4-19 кВ при выполнении работ на ТП, ВЛ в части:
- организации оперативного обслуживания
- производства оперативных переключений
- проведения замеров петли "фаза-ноль" в электрической сети с заземленной нейтралью
- выполнения ремонтных работ по технологической карте или ППР
На рабочем месте судейской бригадой предоставляется след. документация:

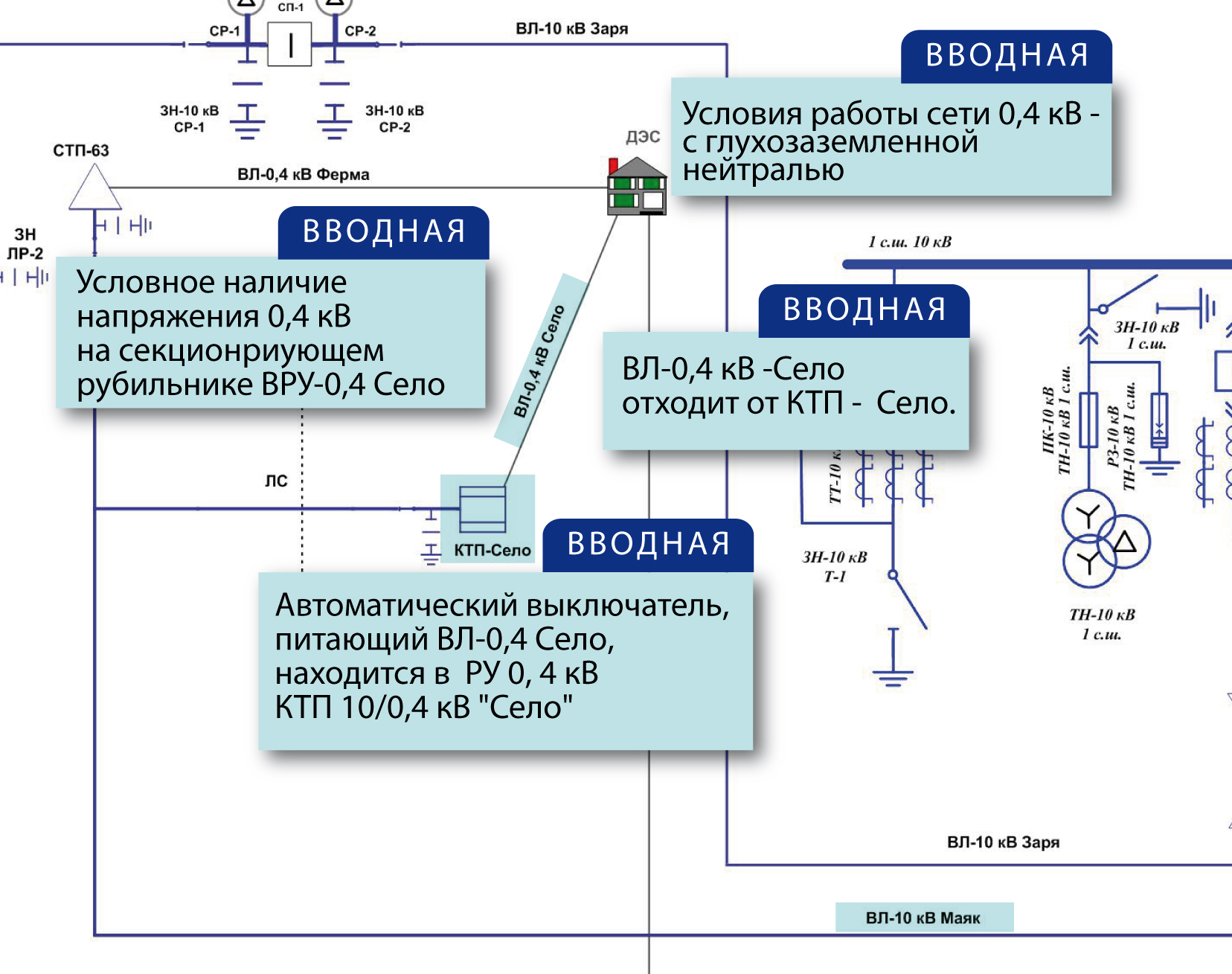

- схема нормального режима сетей 0,4-10 кВ
- оперативная схема участка ВЛ-10 кВ
- задание на производство работ
- вводные данные для расчета тока к.з. (выдается судьей непосредственно на этапе)
Укомплектованность бригады для выполнения работ на этапе:
-

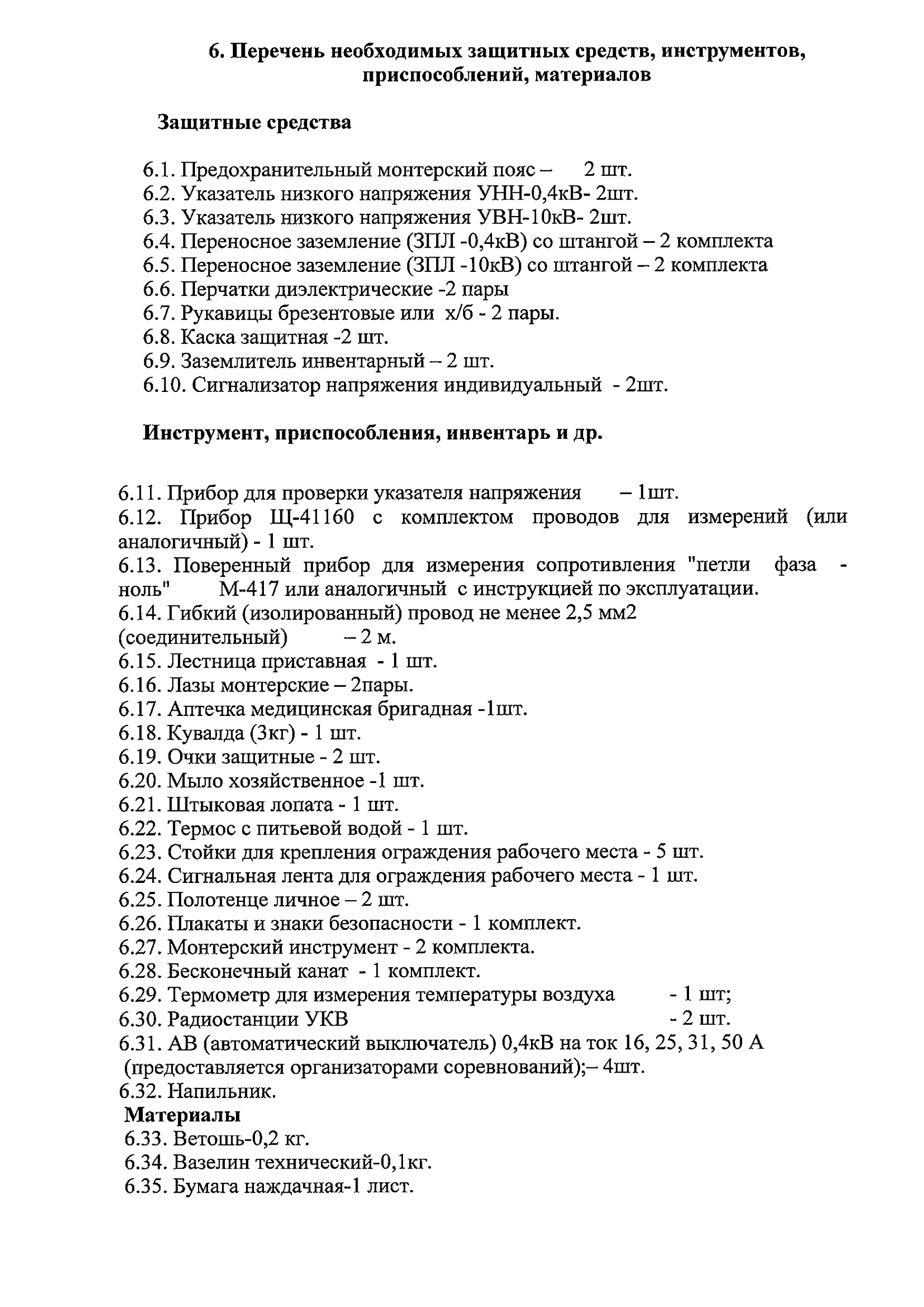

собственные СИЗ, аптечки, приборы, инструменты, приспособления (см. Приложение)
-
чистые бланки наряда-допуска;
-
журнал учёта работ по нарядам и распоряжениям;
-
проект производства работ (технологическую карту), разработанные и утвержденные в установленном порядке.
-
инструкция по оказанию первой помощи при несчастных случаях на производстве (ОАО «РАО ЕЭС России» от 21.06.2007).
-
руководство по эксплуатации прибора для замера сопротивления петли «фаза-ноль».
-
руководство по эксплуатации прибора Щ 41160 (или аналогичное)
-
утвержденная «Методика проверки согласования параметров цепи «фаза-ноль» с характеристиками аппаратов защиты».
-
бланк «Протокола проверки согласования параметров цепи «фаза-ноль» с характеристиками аппаратов защиты».
-
бланки заявок на вывод оборудования ВЛ в ремонт
-
оперативный журнал
-
журнал заявок на вывод из работы оборудования
-
рабочая тетрадь для записей результатов измерений
-
паспорта выключателей на 0,4 кВ с ампер-секундными характеристиками
ПРОВЕДЕНИЕ ЭТАПА
Состав бригады - 4 чел. Функции диспетчера на этапе осуществляет диспетчер РЭС.
Работа производиться с применением средств защиты – диэлектрических перчаток и в очках для защиты глаз.
Участники соревнований на этапе № 5 должны выполнить измерение сопротивления петли «фаза-ноль» на ВЛ-0,4 кВ «Село», тока однофазного замыкания в сети 0,4 кВ, произвести подбор и замену автоматического выключателя для защиты линии на КТП «Село».
Общее Время проведения этапа - 135 минут
Подэтап 1. измерение сопротивления петли «фаза-ноль» на ВЛ-0,4 кВ «Село» с помощью прибора М-417 или аналогичного
Подэтап 2: Выбор АВ-0,4 кВ и замена автоматического выключателя на КТП 10/0,4 кВ "Село"
Наверх
СИСТЕМА ОЦЕНКИ
Максимальное количество баллов на этапе составляет – 200 плюс поощрительные баллы.
|
-
за каждые сэкономленные 5 минут времени при условии отсутствия замечаний по безопасности, бригаде дополнительно начисляется 1 балл (макс. 5 баллов)
-
за применение рациональных приемов работы, новизну применяемых приспособлений, облегчающий труд и повышающий безопасность, судейская бригада на этапе может добавить к общему результату до 5 поощрительных баллов
|
|
-
за каждое действие бригады, выполненное с нарушением технологии и нормативных документов по эксплуатации, снимается 2 балла
-
за каждое нарушение правил, инструкций и норм по охране труда, допущенное бригадой при прохождении этапа, снимается 5 баллов
-
за просроченное время снимается 1 балл за каждые 2 минуты.
-
за неправильно выбранный для замены автоматический выключатель снимается 50 баллов
-
за обсуждение действий судейской бригады во время прохождения этапа со стороны членов бригады или лиц, причастных к соревнующейся бригаде, снимается 10 баллов
-
за вмешательство в действия команды руководителя команды и других лиц, не имеющих отношения к этапу снимается до 20 баллов
|
|
Бригада может быть снята с этапа соревнований с получением 0 баллов решением Главной судейской комиссии по представлению старшего судьи за:
-
отсутствие квалификационного удостоверения хотя бы у одного участника
-
необоснованное невыполнение указаний судей, порчу имущества и оборудования, некорректное поведение;
-
отсутствие или наличие наряда-допуска, действия по которым (условно) могут повлечь за собой несчастный случай
-
несоблюдение правил установки и снятия переносных заземлений, разземление электроустановки во время проведения работ
-
нарушение норм и правил безопасности, которые (условно) могли повлечь за собой несчастный случай (падение с высоты, попадание под напряжение). Под термином «попадание под напряжение» понимается прикосновение к незаземленным токоведущим частям без использования основных защитных средств)
-
опоздание бригады (участника) на этап по неуважительной причине на время, требующее изменения графика проведения соревнований.
|
Наверх
СУДЕЙСТВО
Судейская бригада (3 чел.):
АЛИБУЛАТОВ Барис Магомедович - главный инженер-инспектор Департамента технической инспекции ОАО «МРСК Северного Кавказа», Старший судья
ШАМБЕРЕВ Сергей Борисович - начальник отдела эксплуатации сетей управления эксплуатации и технического обслуживания и ремонта филиала ОАО «МРСК Урала» - «Пермэнерго», судья
МУЖЖАВЛЕВ Валерий Львович - Главный инженер-инспектор Департамента технической инспекции ОАО «МРСК Северо-Запада», судья
В обязанности судейской бригады на этапе входит:
• допуск соревнующихся бригад на этап;
• ознакомление участников с рабочими местами;
• инструктаж участников этапа, ознакомление команды с условиями проведения этапа;
• оценка качества выполненных заданий каждой бригадой при прохождении этапа;
• контроль правильности выполнения необходимых действий и ведения документации со стороны соревнующихся;
• выполнение графика соревнований;
• ограждение соревнующихся от посторонних лиц;
• оформление и своевременная передача в Главную судейскую комиссию итоговых протоколов с результатами прохождения этапа.
• сообщение распорядителю соревнований об окончании работ на этапе и о готовности к приему следующей бригады;
• организация устранения неисправностей технических средств.
Наверх
РЕКОМЕНДАЦИИ СУДЕЙ
МУЖЖАВЛЕВ Валерий Львович - Главный инженер-инспектор Департамента технической инспекции ОАО «МРСК Северо-Запада», судья
На самых сложных этапах соревнований выполнение работы занимает минут 20-25, а три четверти всего отведенного на этап времени уходит на подготовку к безопасному выполнению работ. Главное – обеспечение безопасности. Это оценивается очень жестко
